🔔Звіт будівництва 7 Квартал — фінальні роботи вересня!
За серпень та початок вересня ми фіналізували багато внутрішніх робіт на поверхах будинку 7.2, настільки багато, що довелось вже й демонтувати кран!
Бригади штукатурів, електриків, вентиляційників, сантехніків і т.д., щодня шумлять в середині будинку.
Паралельно ми проводимо інженерні комунікації на території та запускаємо фасадні роботи будинку 7.2!
✅ Внутрішні роботи:
- Бригади штукатурів завершили 10,11 поверхи на 100%.
- Поверхи 3, 4, 12 та підвал в роботі.
- Цементно-піщана стяжка підлоги 3,4,5 поверхів виконана — 100%. Поверхи 6, 7 в роботі.
- Мурувальні роботи після проведення інженерних мереж.
- Сантехнічні роботи з 3 по 10 поверх готовність — 100%, бригади зараз працюють на 12 та 13 поверсі.
- Електрики фіналізували роботи з 3 по 9-й поверх.
- Вентиляційні роботи в технічному 25-му поверсі, виконано 80%.
✅ Фасад:
- Підвішуються люльки для фасадних робіт, тривають підготовчі процеси.
- Встановили вікна до 20-го поверху включно.
✅ Зовнішні роботи:
- Завершили тепломагістраль будинків 7.1 - 7.2, розпочинаються роботи на 7.2 - 7.3.

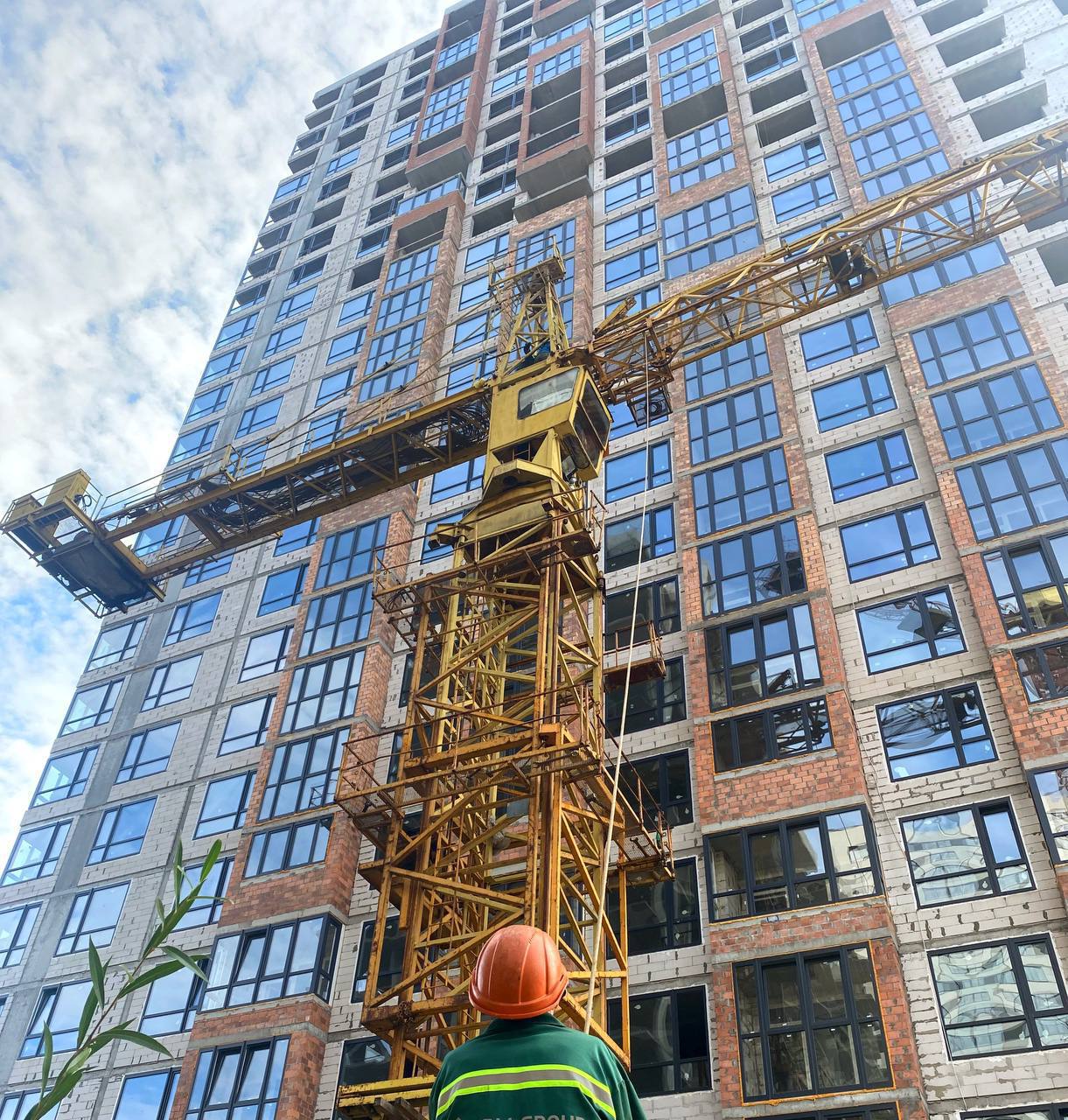

- Демонтаж баштового крану з будинку 7.2.
Кожного дня плануємо, знаходимо нові рішення, нові можливості для наближення ключів від квартир до вас!🫶
За серпень та початок вересня ми фіналізували багато внутрішніх робіт на поверхах будинку 7.2, настільки багато, що довелось вже й демонтувати кран!
Бригади штукатурів, електриків, вентиляційників, сантехніків і т.д., щодня шумлять в середині будинку.
Паралельно ми проводимо інженерні комунікації на території та запускаємо фасадні роботи будинку 7.2!
✅ Внутрішні роботи:
- Бригади штукатурів завершили 10,11 поверхи на 100%.
- Поверхи 3, 4, 12 та підвал в роботі.
- Цементно-піщана стяжка підлоги 3,4,5 поверхів виконана — 100%. Поверхи 6, 7 в роботі.
- Мурувальні роботи після проведення інженерних мереж.
- Сантехнічні роботи з 3 по 10 поверх готовність — 100%, бригади зараз працюють на 12 та 13 поверсі.
- Електрики фіналізували роботи з 3 по 9-й поверх.
- Вентиляційні роботи в технічному 25-му поверсі, виконано 80%.
✅ Фасад:
- Підвішуються люльки для фасадних робіт, тривають підготовчі процеси.
- Встановили вікна до 20-го поверху включно.
✅ Зовнішні роботи:
- Завершили тепломагістраль будинків 7.1 - 7.2, розпочинаються роботи на 7.2 - 7.3.
- Демонтаж баштового крану з будинку 7.2.
Кожного дня плануємо, знаходимо нові рішення, нові можливості для наближення ключів від квартир до вас!🫶
👍1
Вдячність, повага, слава захисникам і захисницям України! 🇺🇦
Ми вітаємо кожного, хто причетний до захисту нашої країни від російської агресії, і висловлюємо щиру вдячність за вашу відданість і стійкість, яка кожного дня наближає перемогу України!
Завдяки вам ми прокидаємось кожного ранку у вільній країні, та несемо в новий день наші надії та сподівання на мирне життя.
Нагадуємо, що в Perfect Group діють особливі умови для всіх військовослужбовців на придбання житла!
Дякуємо вам, віримо в перемогу! 🗺
Ми вітаємо кожного, хто причетний до захисту нашої країни від російської агресії, і висловлюємо щиру вдячність за вашу відданість і стійкість, яка кожного дня наближає перемогу України!
Завдяки вам ми прокидаємось кожного ранку у вільній країні, та несемо в новий день наші надії та сподівання на мирне життя.
Нагадуємо, що в Perfect Group діють особливі умови для всіх військовослужбовців на придбання житла!
Дякуємо вам, віримо в перемогу! 🗺
❤18👍1
Шановні інвестори!
Національний банк України ввів гнучкий курс валютного обміну, що може вплинути на оплату розстрочок.
▶️ Ваші інвестиції важливі для нас, тому Perfect Group фіксує курс НБУ – 36,5686 грн. за 1 Долар США до 13.10.2023.
▶️ Для отримання додаткової інформації з цього питання, будь ласка, звертайтеся за номером 0443374975
Дякуємо за розуміння та співпрацю!
#інвестиції #національнийбанк #гнучийкурс
Національний банк України ввів гнучкий курс валютного обміну, що може вплинути на оплату розстрочок.
▶️ Ваші інвестиції важливі для нас, тому Perfect Group фіксує курс НБУ – 36,5686 грн. за 1 Долар США до 13.10.2023.
▶️ Для отримання додаткової інформації з цього питання, будь ласка, звертайтеся за номером 0443374975
Дякуємо за розуміння та співпрацю!
#інвестиції #національнийбанк #гнучийкурс
👍4
ОБЕРІТЬ ВИД ВАШОГО СПІЛЬНОГО ПРОСТОРУ!
Запрошуємо інвесторів комплексу до голосування за варіант дизайну лоббі для комплексу 7 KVARTAL.
Три варіанти дизайну, гортайте варіанти та голосуйте! Для нас важлива ваша думка!
Запрошуємо інвесторів комплексу до голосування за варіант дизайну лоббі для комплексу 7 KVARTAL.
Три варіанти дизайну, гортайте варіанти та голосуйте! Для нас важлива ваша думка!
🤔3👍1
7 KVARTAL Осінь🍂
Зараз більшість робіт ми закриваємо в середині будинку 7.2, де одночасно працюють штукатури, енергетики, сантехніки, бригади монтажу й супутні внутрішні роботи. На покрівлі та технічних поверхах роботи реалізовані на 95%.
➡️Внутрішні роботи:
Штукатурні роботи виконано на поверхах 6-21.
Встановлено цементно-пісчану стяжку підлоги на поверхах 6-16.
Сантехнічні роботи виконано на поверхах 11-21 на 100%.
Внутрішня теплотрасса виконана на 95%.
Енергетики працюють на поверхах 19-21, роботи на поверхах 9-18 фіналізовані.
Покрівля будинку 7.2 готова на 96%.
Вентиляційна система встановлена на поверхах 13-25.
➡️Фасад:
Загально праюють 13 люльок, виконано 25% фасаду будинку 7.2.
➡️Протипожежні заходи:
Розпочато влаштування протипожежних клапанів, встановлено 3%.
Технічні поверхи:
➡️Технічні поверхи будинку 7.2 вже готові.
Вже проводимо підготовчі заходи й планування робіт до зимового сезону будівництва, дякуємо за вашу залученість!💛
Зараз більшість робіт ми закриваємо в середині будинку 7.2, де одночасно працюють штукатури, енергетики, сантехніки, бригади монтажу й супутні внутрішні роботи. На покрівлі та технічних поверхах роботи реалізовані на 95%.
➡️Внутрішні роботи:
Штукатурні роботи виконано на поверхах 6-21.
Встановлено цементно-пісчану стяжку підлоги на поверхах 6-16.
Сантехнічні роботи виконано на поверхах 11-21 на 100%.
Внутрішня теплотрасса виконана на 95%.
Енергетики працюють на поверхах 19-21, роботи на поверхах 9-18 фіналізовані.
Покрівля будинку 7.2 готова на 96%.
Вентиляційна система встановлена на поверхах 13-25.
➡️Фасад:
Загально праюють 13 люльок, виконано 25% фасаду будинку 7.2.
➡️Протипожежні заходи:
Розпочато влаштування протипожежних клапанів, встановлено 3%.
Технічні поверхи:
➡️Технічні поверхи будинку 7.2 вже готові.
Вже проводимо підготовчі заходи й планування робіт до зимового сезону будівництва, дякуємо за вашу залученість!💛
